國網浙江金華供電公司220kV西陶變電站擴建工程
項目概況
-
項目名稱
國網浙江金華供電公司220kV西陶變電站擴建工程
-
項目時間
2021年
-
項目簡介
義烏招商引資多個大型項目,需新建多座110kV專變。附近220kV西陶站負載率達68%,且110kV出線間隔不足。政府出資,要求供電公司6個月內完成220kV西陶站4號主變及間隔擴建。

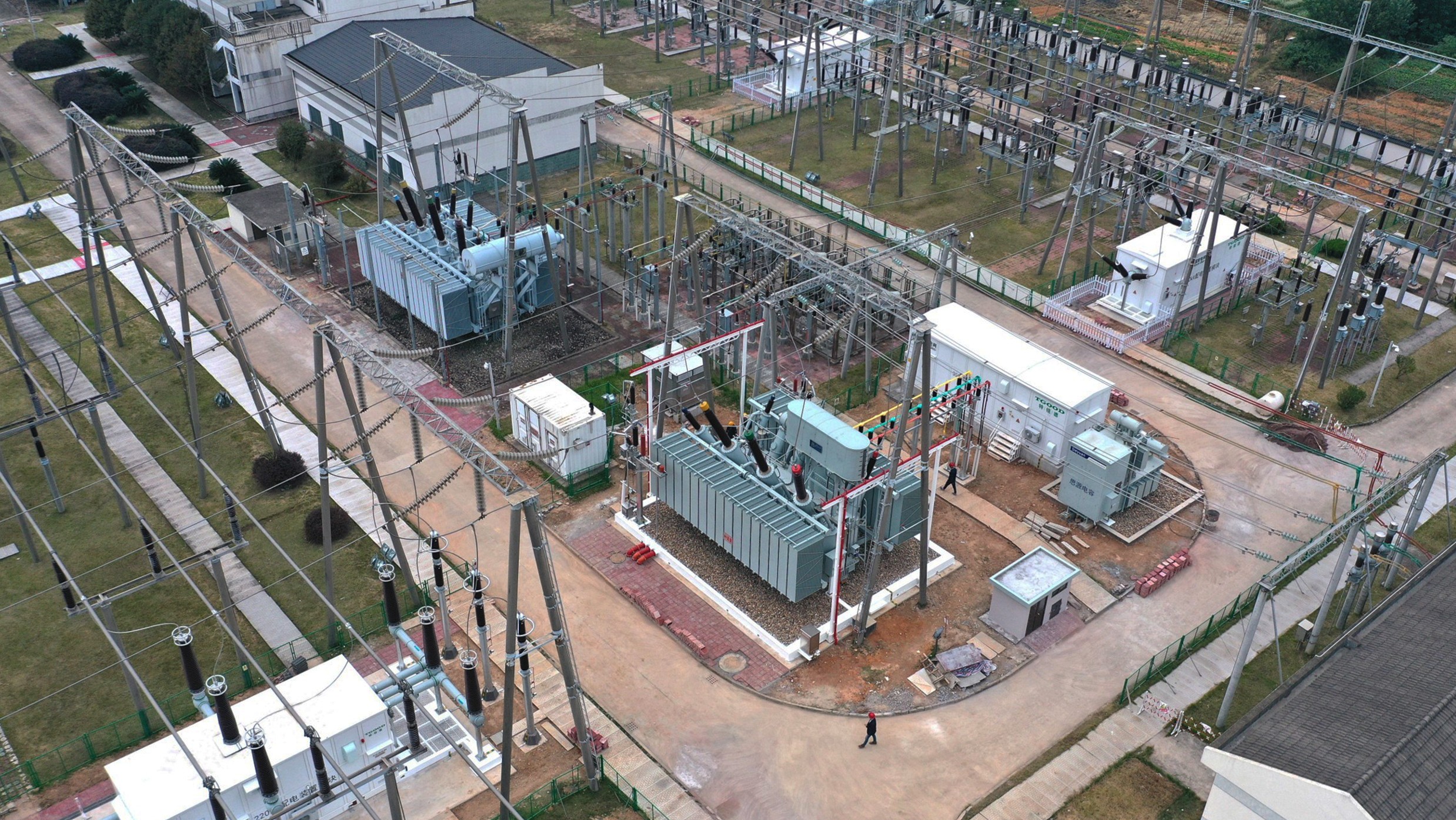

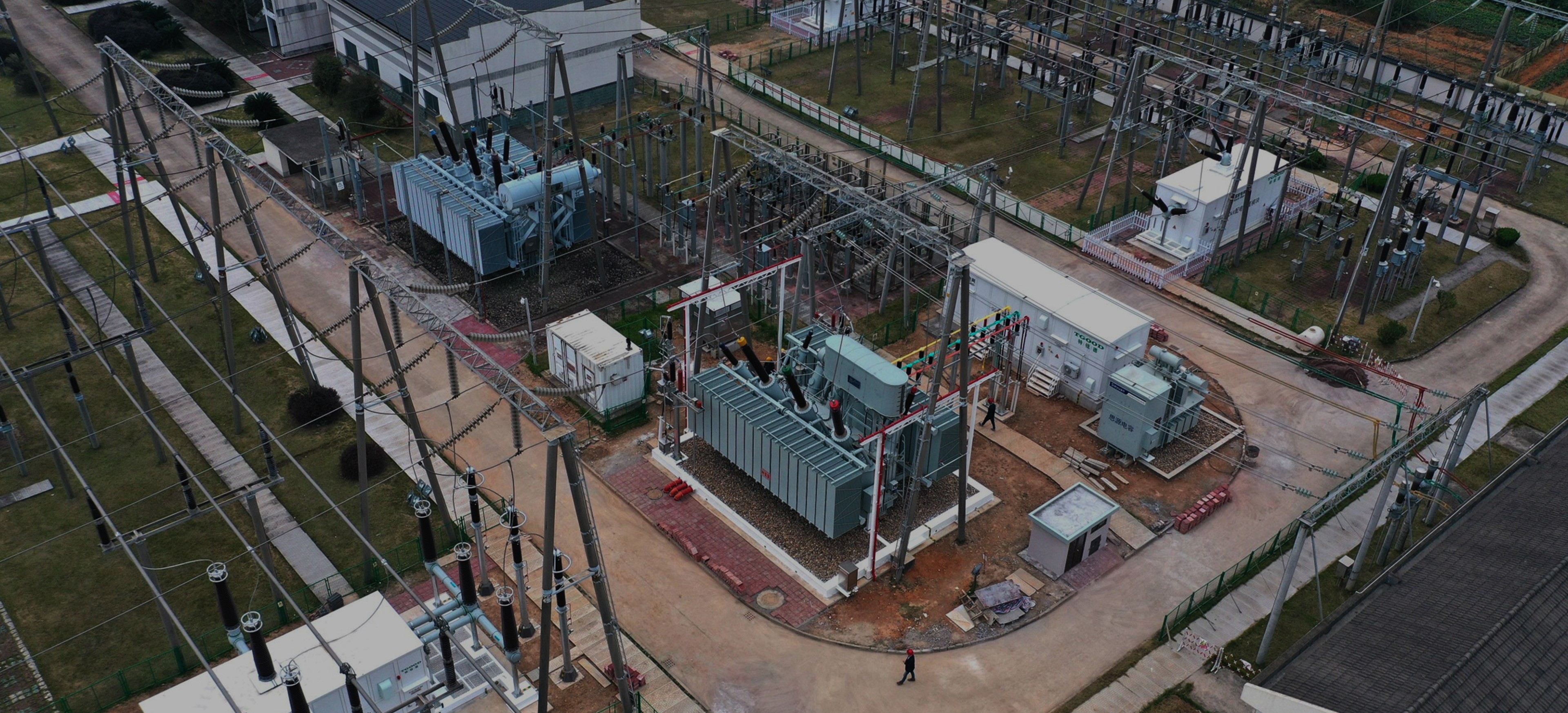

通過預制艙式變電站的建設,解決了工期緊、場地空間受限,施工期間母線不能停電等難題,首例國網220kV變電站采用預制艙方案進行擴容。
相關產品
-
-

-
電網用預制艙
快:3個月工廠生產周期,1個月現場施工周期
小:占地面積小,較常規變電站建設占地縮小30%-70%
精:非金屬?gòu)?fù)合材料外圍護體系,永久性不銹蝕
?。簶?biāo)準化設計,工廠化加工,裝配式建設,使整站綜合投資節省5%-10%
活:積木模塊化結構
-
