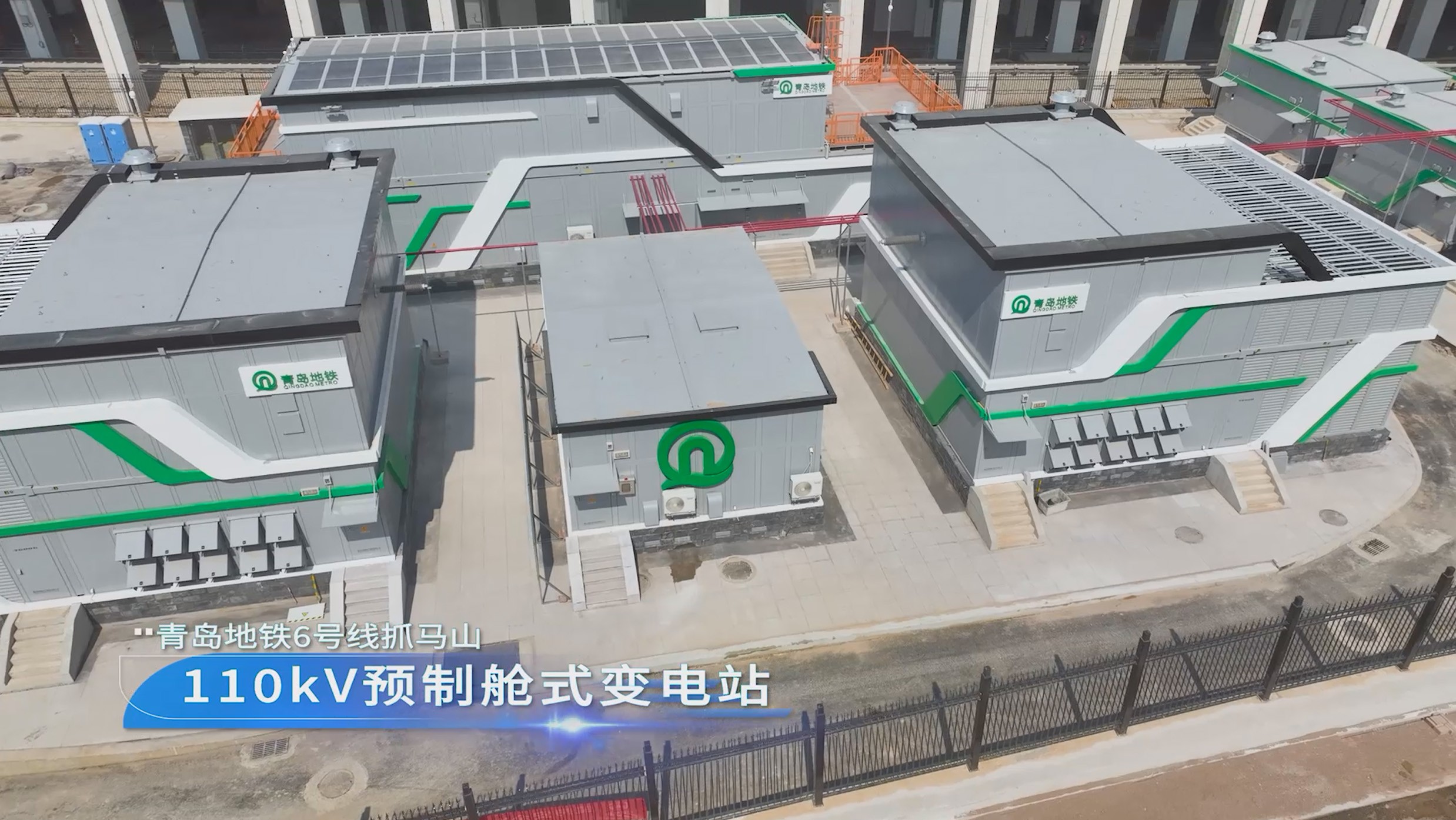

典型案例 > 負荷側 > 青島地鐵6號線抓馬山110kV預制艙式變電站

項目概況

  • 項目名稱

    青島地鐵6號線抓馬山110kV預制艙式變電站

  • 項目時間

    2023年

  • 項目簡介

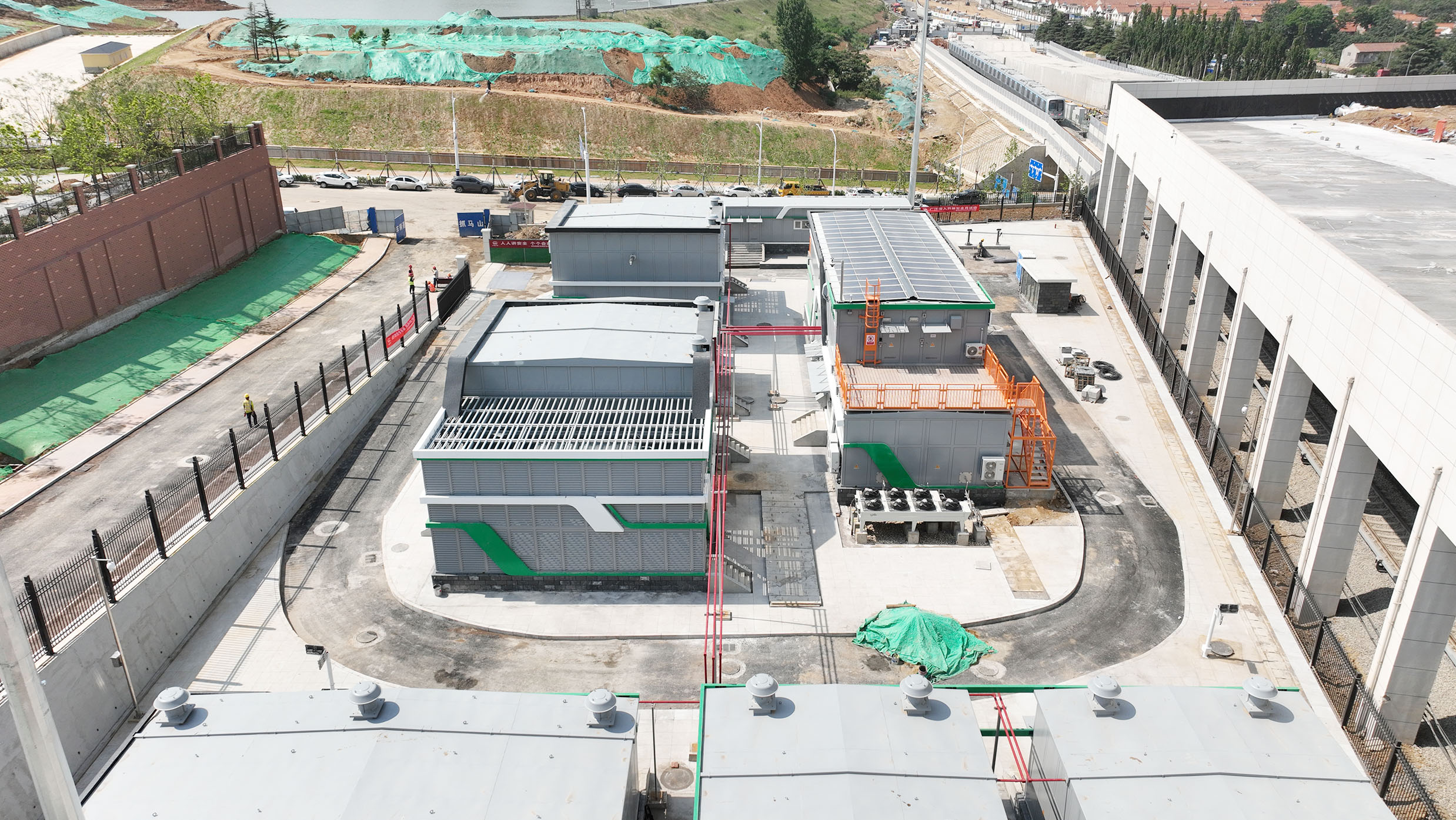

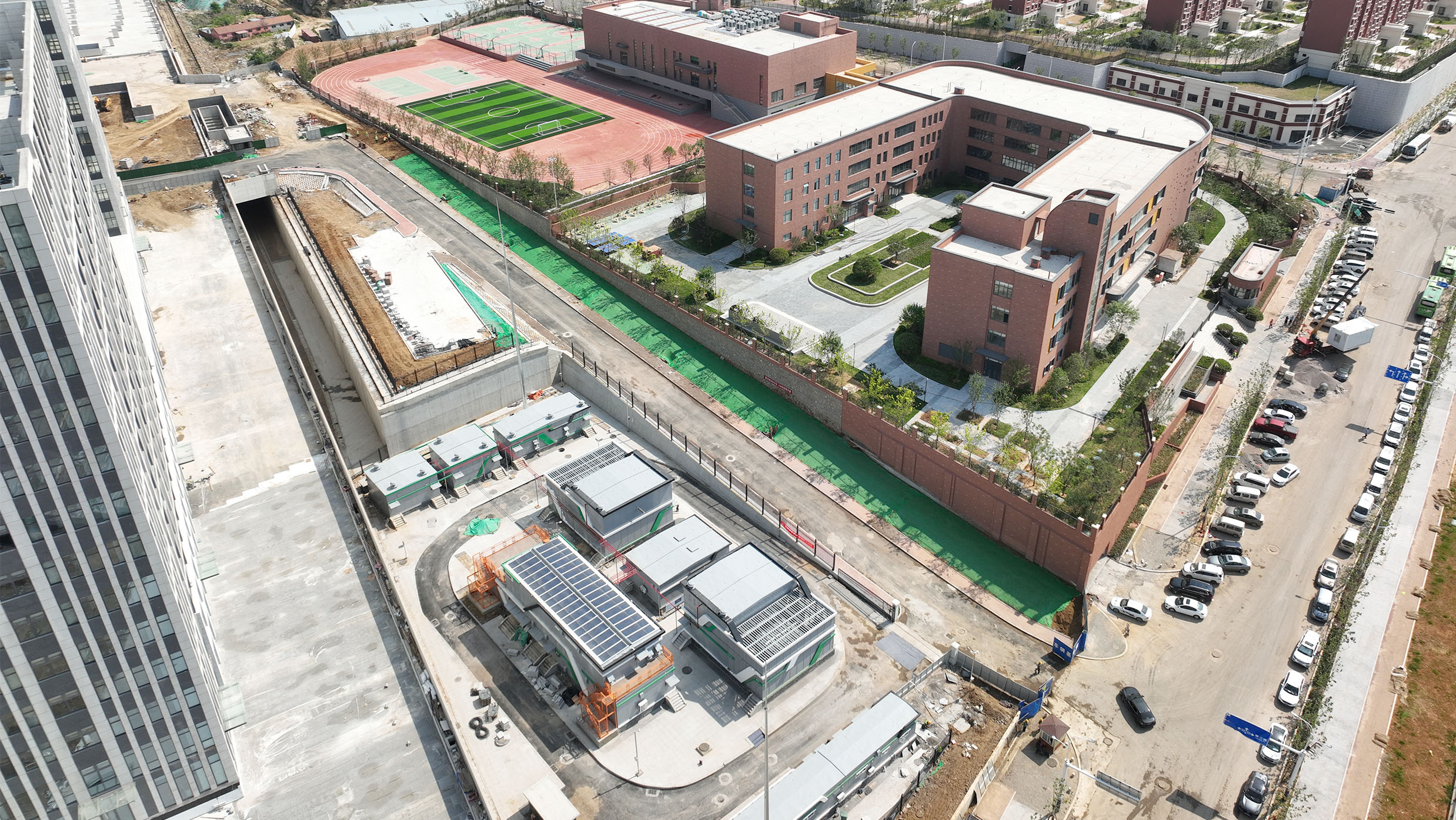

    抓馬山110kV主變電所位于6號線抓馬山車輛基地西北角,是青島地鐵第一座地上裝配式變電站,已于2023年4月26日一次性送電成功,標志著項目外電源已完成單路帶電,為后續全線“電通”及開通運營奠定了堅實的基礎。

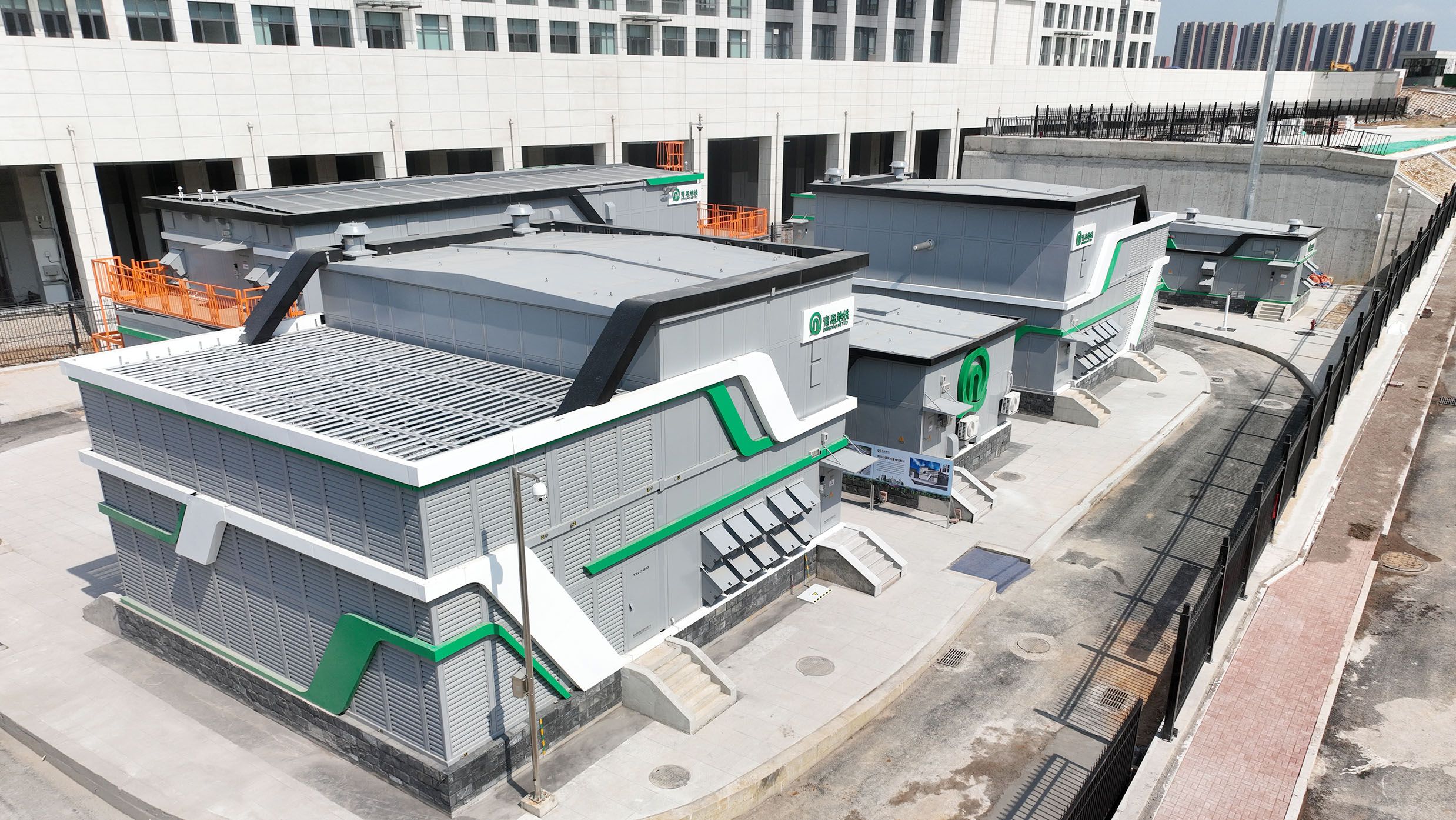

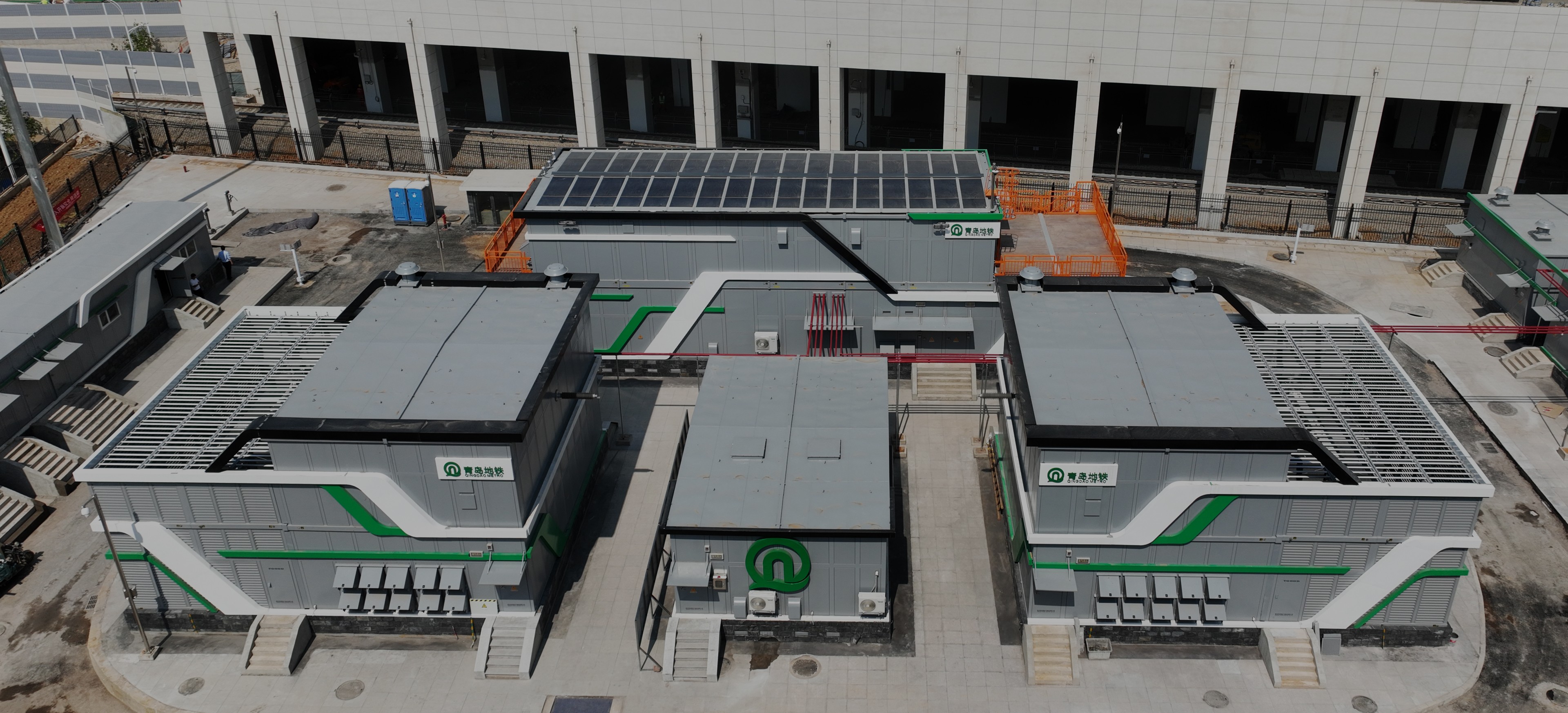

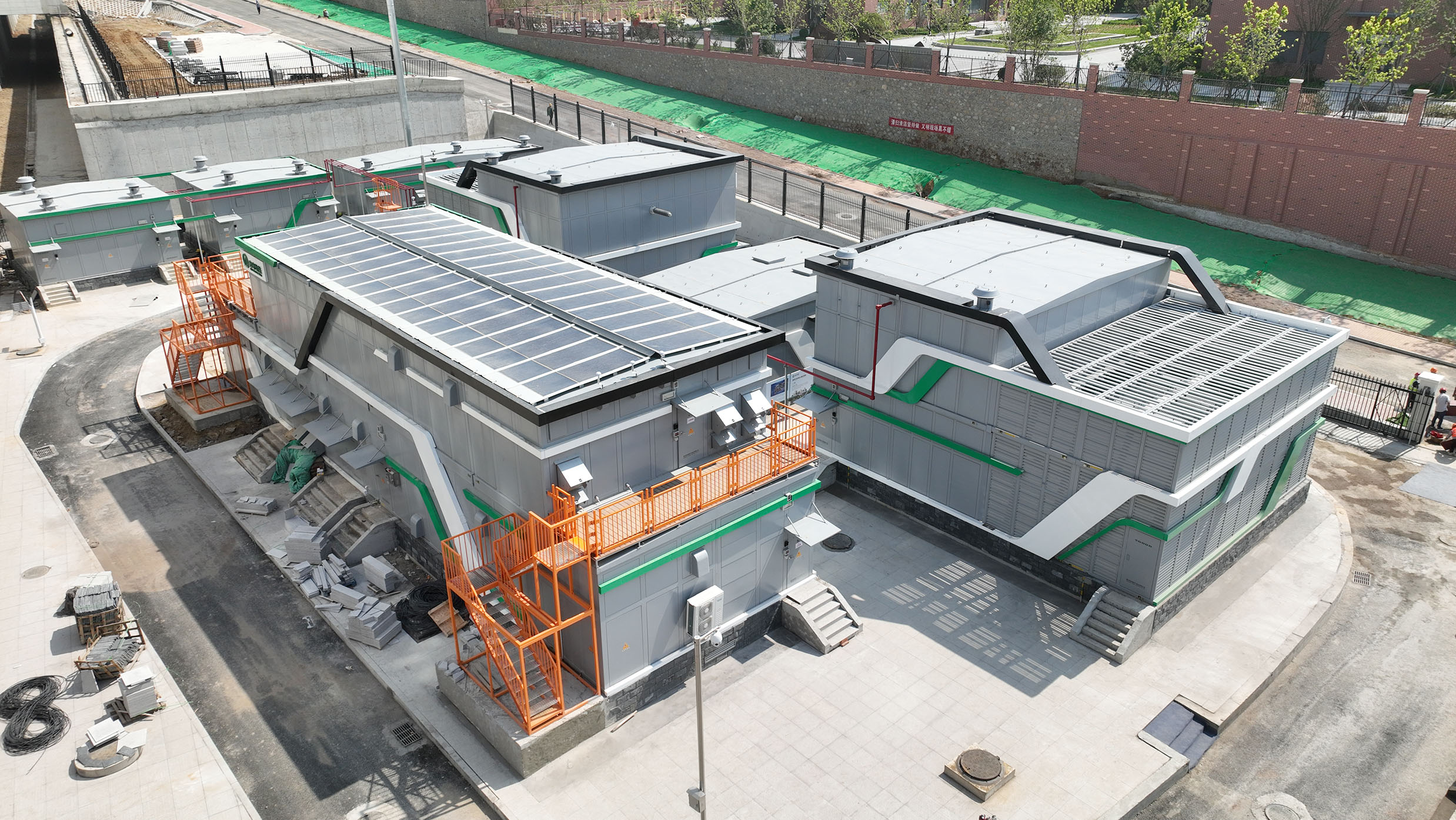

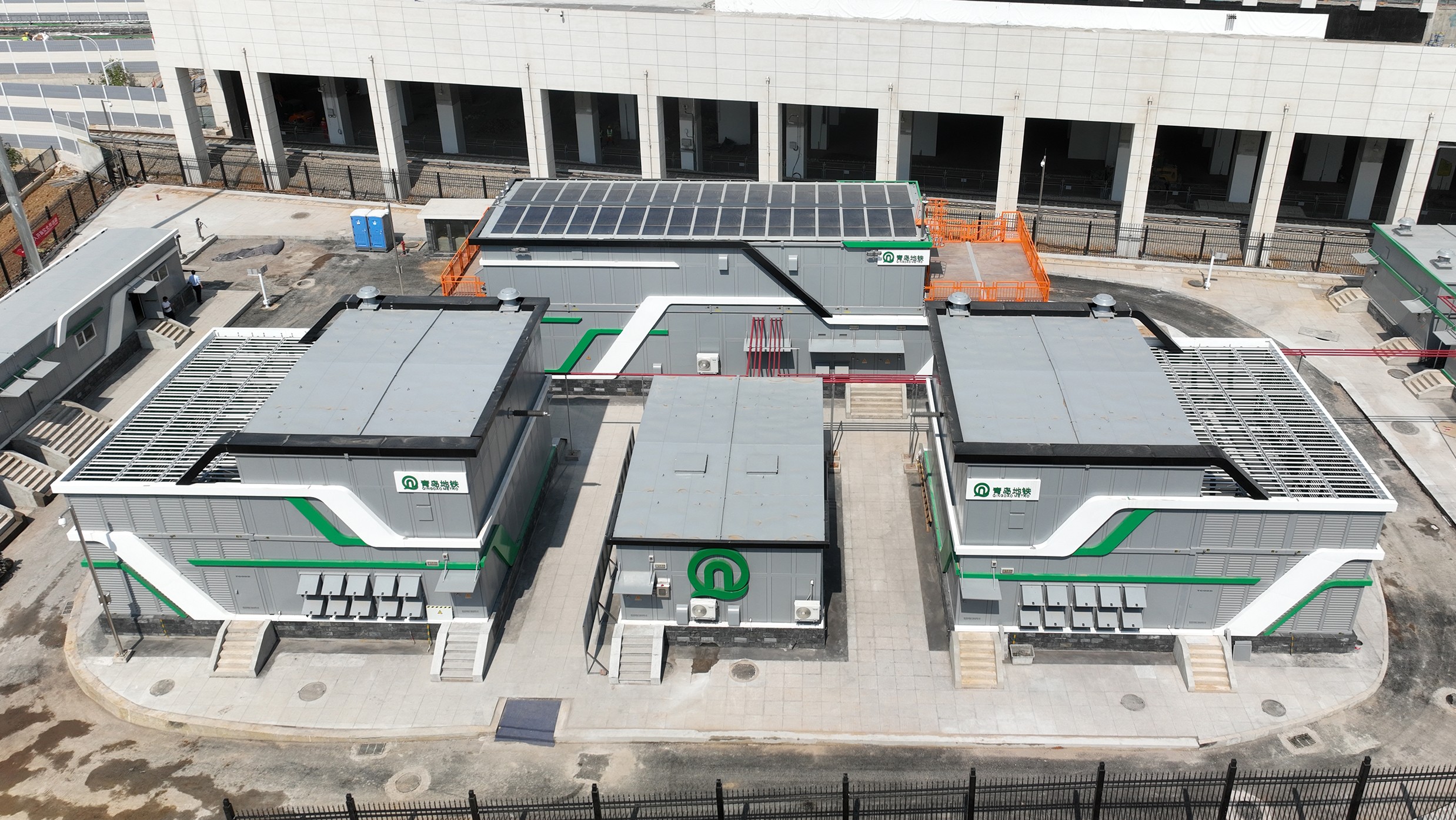

    該變電站采用裝配式建站模式,充分利用了資源節約、環境友好、積木式搭建、小巧靈活、快速投運等技術優勢,建設工期僅為傳統變電站的四分之一,完全體現了裝配式變電站建站周期快,占地面積小、優化環境等優點。

    預裝式變電站通過在工廠內進行預制,不同模塊同步生產安裝,工廠預制與現場土建同步進行,現場安裝調試約45天,整站建設周期3-4個月。整站投資較土建模式節省12.4%。

相關產品

  • 預制艙式變電站

    快:3個月工廠生產周期,1個月現場施工周期

    小:占地面積小,較常規變電站建設占地縮小30%-70%

    精:非金屬復合材料外圍護體系,永久性不銹蝕

    ?。簶藴驶O計,工廠化加工,裝配式建設

    活:積木模塊化結構,可根據站址地理位置不同采取靈活的搭積木式建站模式
